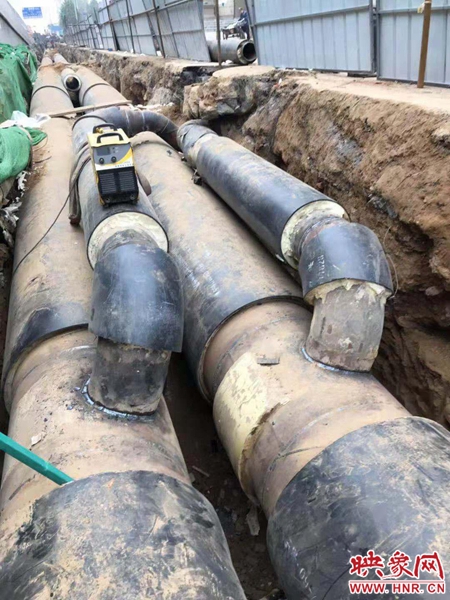

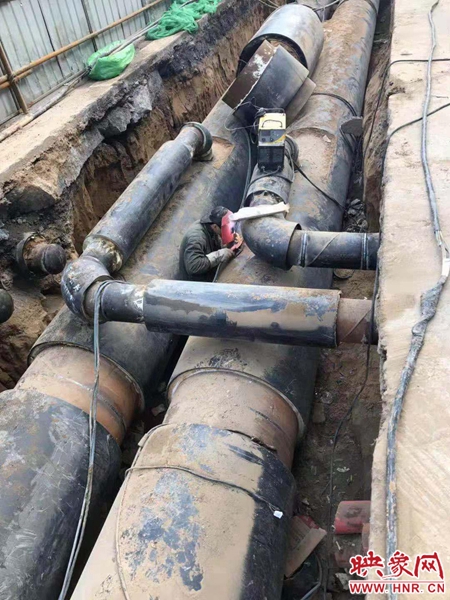

映象網訊(記者 燕子丹 文/圖) 11月17日,映象網記者自鄭州市熱力總公司獲悉,經過多方努力,隴海路(二砂路至秦嶺路)供熱管網改造工程于11月15日零時3點全線貫通。在管網補償器固定支架混凝土凝固強度達標后,計劃11月17日開始對該段管網進行注水,17日夜間達到運行條件。屆時,該段管網沿線用戶小區換熱站將啟動運行,用戶家中也將逐漸暖和起來。

  管網貫通后為什么不能立即投入運行呢?據工作人員介紹,由于金屬熱脹冷縮的特性,熱力管道在注入熱水后會發生膨脹,根據這個現象,在設計時每間隔一定距離會安裝補償器吸收管道膨脹,并在設計位置制作混凝土固定支座包裹管道,防止管網因膨脹變形造成破壞。混凝土支座制作后需要經過一定時間達到設計的強度,譬如:以15號的室外溫度為例,則需要72個小時才能達到設計強度的50%。同時,管道安裝完成后還需要在溝槽里填沙以對溝槽內管道進行約束,防止管道變形。等待混凝土支架達到強度和回填沙都需要時間,這是造成管網貫通后不能立即投入運行的原因。另外,該段管網需水量約為1700噸左右,注滿水大約需要半天時間。

  據悉,由于該工程未能如期完工,致使沿線陽光景苑、消防支隊、城市管理局、華北石油(西)、錦繡華北小區、永威西苑、康橋、龍?jiān)词兰o(jì)花園、昆侖華府、人才大廈等10個用戶小區的居民用熱受到影響,對此,熱力總公司深表歉意,將按照實際運行天數對本季采暖費進行核減。
